本网讯(总务处 邵长金)经过总务处和施工企业近30天的日夜奋战,8月3日下午,赭山校区顺利完成双电源改造项目并实现供电,结束了几十年来单电源供电的历史。

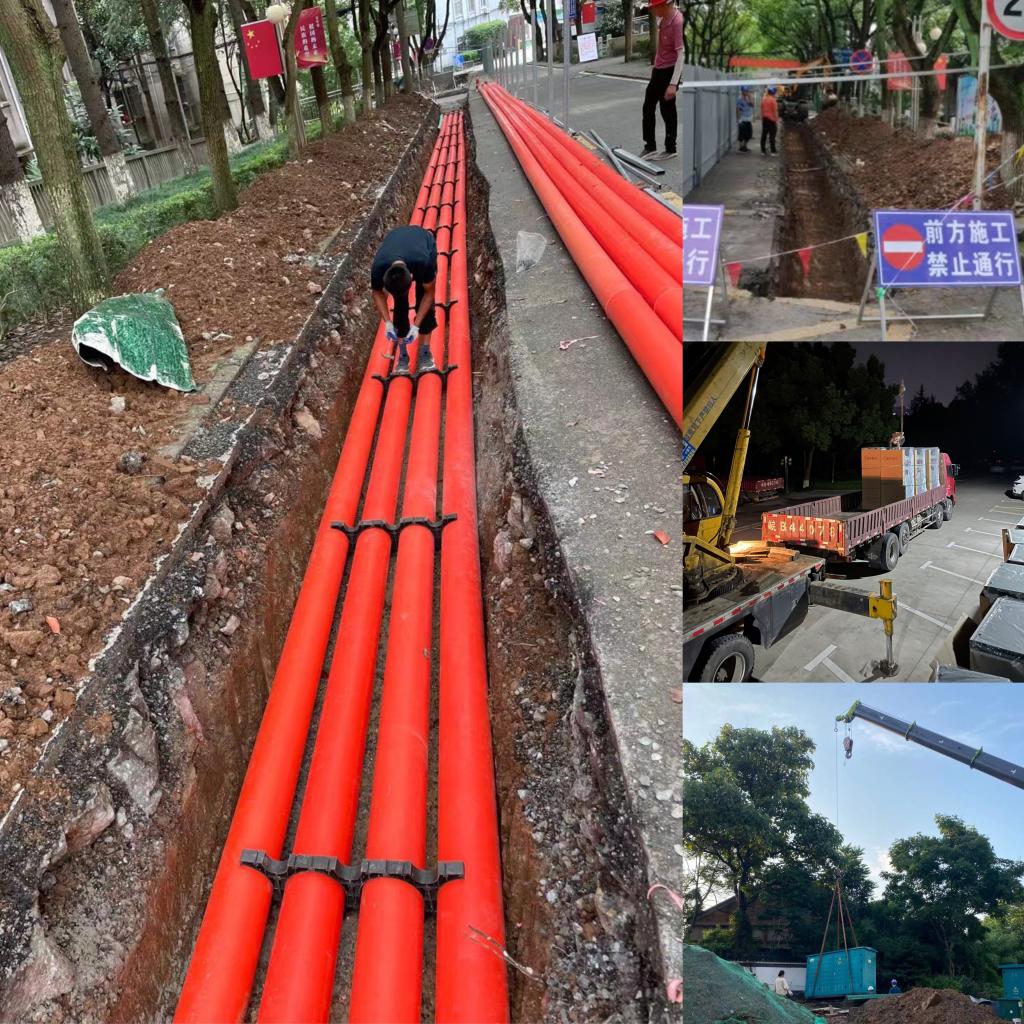

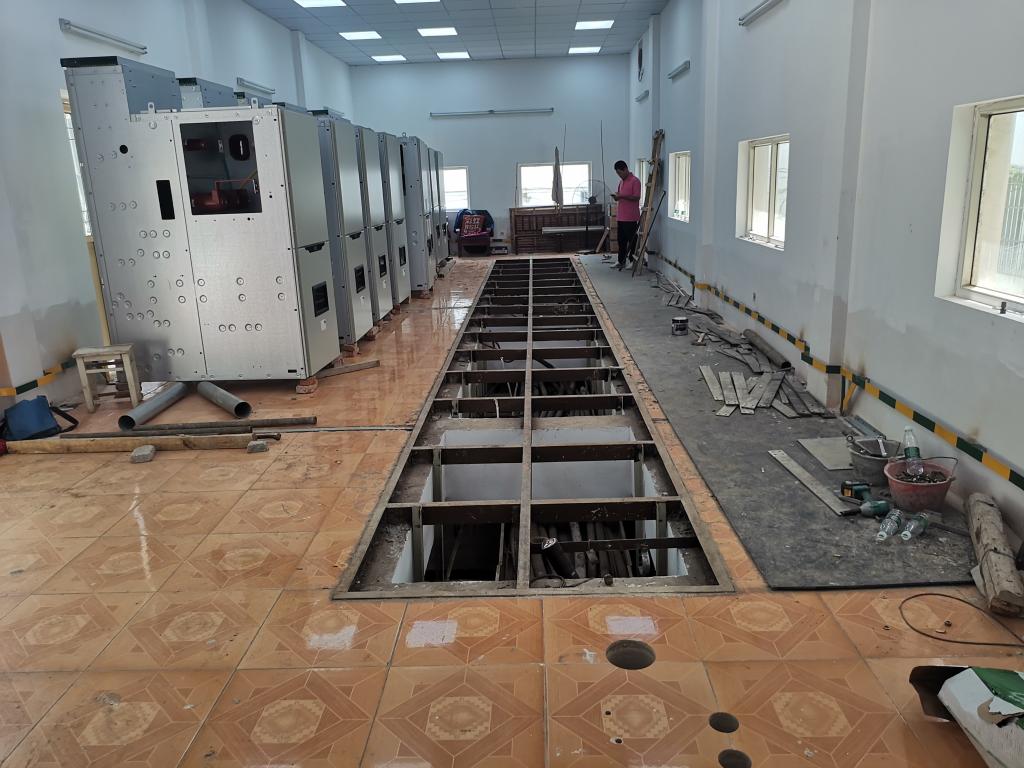

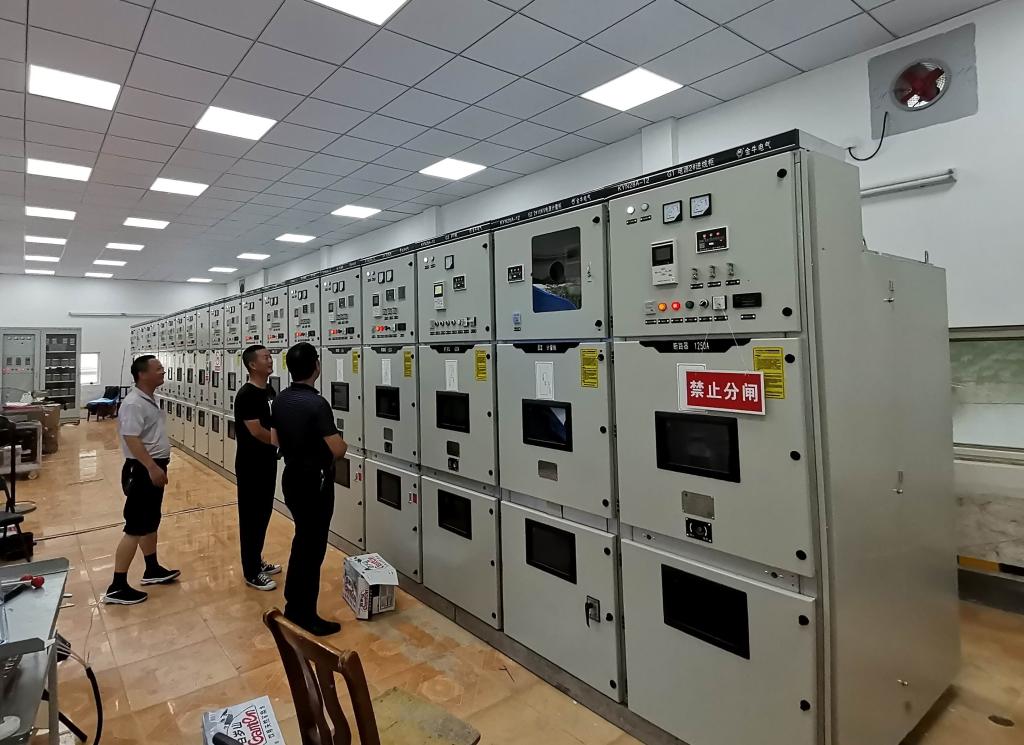

赭山校区建设年份早,一直以来只有一根10KV供电电缆供电,在该线路断电时就只能面临校园全部停电的局面,对学校的教学科研办公以及师生生活产生了很大的影响。根据供电保障相关规定,校内需要双源供电确保用电可靠性,但多年来由于种种原因一直未能实现。2020年下半年,学校果断决策,借助专项债资金,赭山校区双电源改造工程得以立项,总投资近600万元。经过前期电力设计等准备工作,2021年5月该项目进行公开招标,6月顺利开标,7月2日施工企业正式进场施工,铺设两路进校高压供电电缆,定制高压开关柜等设备。同时,为最大程度减小工程实施过程中对校内办公和居户生活的影响,总务处提前一个月发布通知,告知赭山校区所有单位和校内居民工程概况,在需要停电48小时原址更换开关柜的情况下,租赁5台大功率发电机,保障停电期间赭山校区居民、网络中心和重点教学单位的用电。8月3日下午3点,芜湖市高压供电网吉流124线和长中106线两路10KV高压线成功接入我校赭山校区新建高压电柜。下午4点,新建高压电柜经市供电局专业人员验收合格,各高压电柜顺利合闸,比原计划提前了15个小时。至此,赭山校区双电源改造工程顺利完成。
据悉,本次双电源改造后,总务处将在8月中旬继续实施赭山校区田楼和科技南楼电房供电设备改造工程,逐步更换赭山校区已达到使用年限的老旧供电设备,切实提升赭山校区供电的可靠性,为学校发展提供坚实的基础保障。
